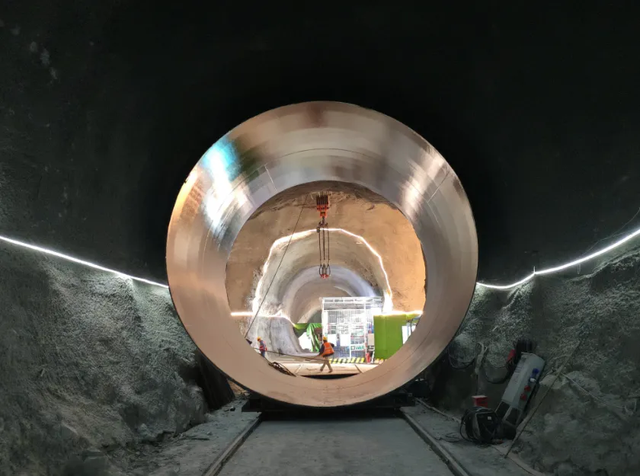

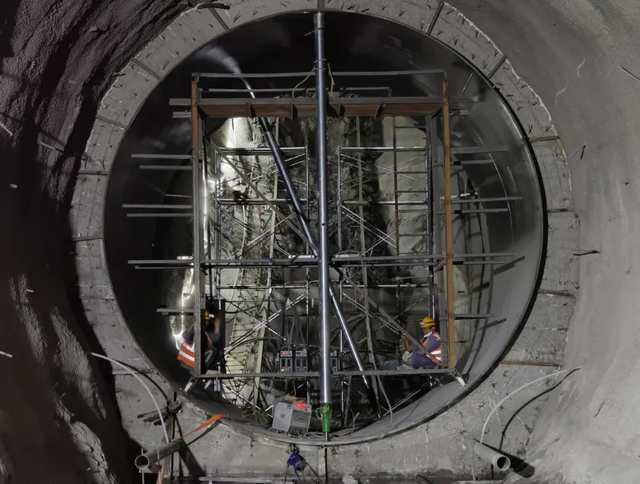

6月20日,在乌海抽水蓄能电站引水系统1号中平洞内,随着最后一车混凝土泵送完毕、完成回填作业,引水系统首节压力钢管完成安装。

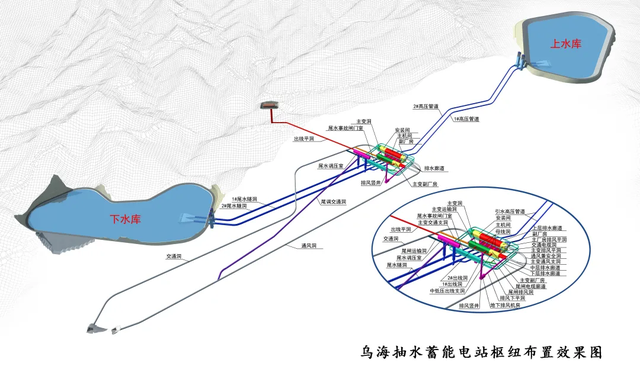

作为乌海抽水蓄能电站的枢纽建筑物,输水系统由引水系统和尾水系统两部分组成,引水系统位于上水库与地下厂房之间,共设2条高压管道,其中1号高压管道长994.54米,2号高压管道长1019.37米,总重量约1.35万吨,包含直管、弯管、渐变管、岔管等,通过精密组合实现安全高效输水。

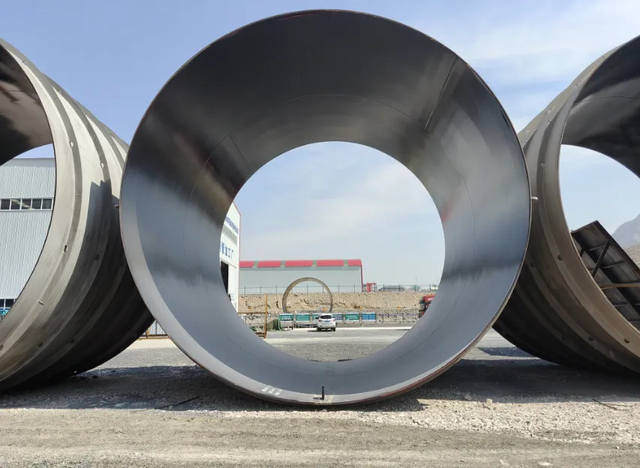

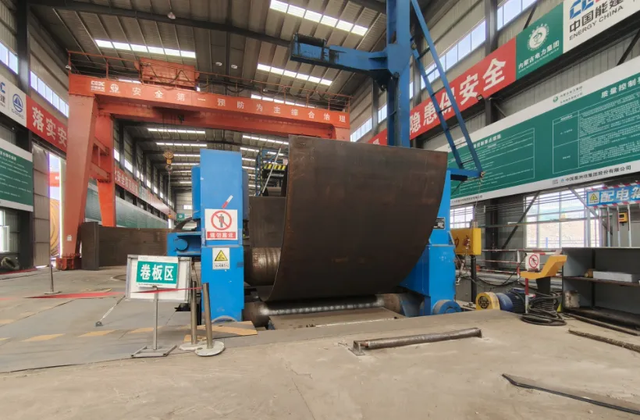

压力钢管选用5亿帕级、6亿帕级、8亿帕级高强度钢,内径范围在2.4米至6.6米之间,壁厚范围在18毫米至64毫米之间,首节压力钢管长6米,内径6.6米,壁厚30毫米,选用6亿帕级高强度钢,重量达31.8吨。

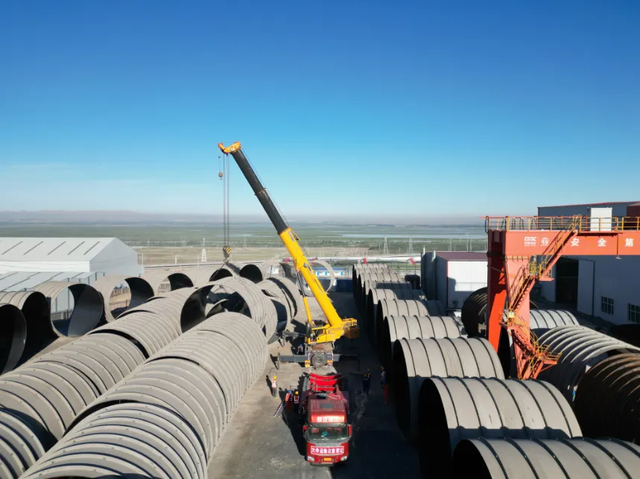

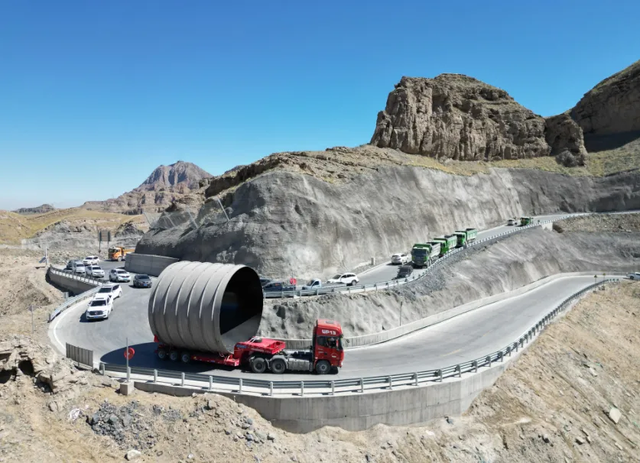

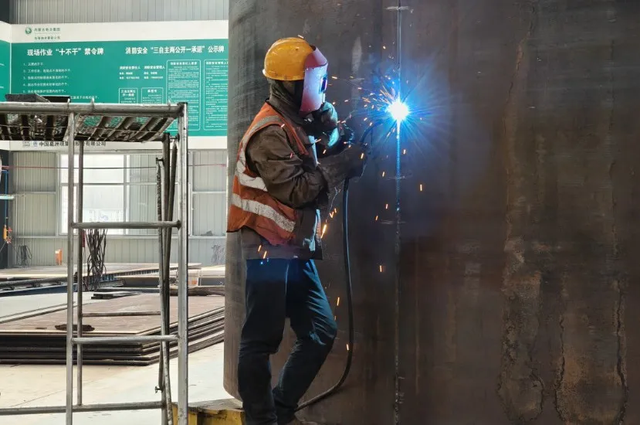

安装工作面临着地下隧洞空间狭窄、大型构件运输困难、高空吊装作业风险高、施工环节交叉作业频繁等多重困难。为确保首节压力钢管顺利安装,内蒙古电力集团乌海抽水蓄能有限责任公司精心谋划、科学部署,加强统筹协调,与参建单位多次模拟运输过程,不断优化运输方案,并制定了多套应急预案。施工中,安排专人对压力钢管吊装、运输、翻身等关键环节进行全程监护,并通过实时监控系统全方位掌握设备运行和人员操作情况,最终实现施工全过程零事故、质量一次达标。




首节压力钢管完成安装后,后续不同规格、不同强度等级的压力钢管将陆续安装到位,逐步构建起乌海抽水蓄能电站的“钢铁动脉”,为电站按期建成投产提供有力保障。
