总投资80多亿元!直击乌海“超级工程”建设的震撼“大场面”→

  在乌海的甘德尔山深处,内蒙古电力(集团)有限责任公司自主建设的首座抽水蓄能电站——乌海抽水蓄能电站正在争分夺秒建设,1300余名施工人员、300余台机械设备奋战在施工一线,攻坚克难、紧抓快干,奋力夺取项目建设“秋收硕果”。

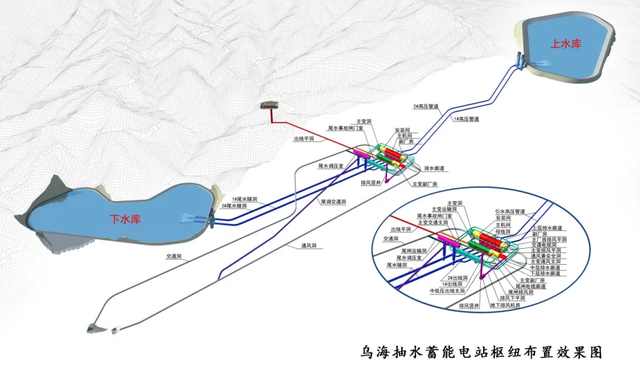

  乌海抽水蓄能电站枢纽建筑物主要由上水库、输水系统、地下厂房、下水库、地面开关站等组成,项目总投资约83.39亿元,总装机容量为120万千瓦,额定水头为411米,设计年发电量约为20.08亿千瓦时,具有调峰填谷、调频、调相、储能、紧急事故备用、黑启动六大功能。

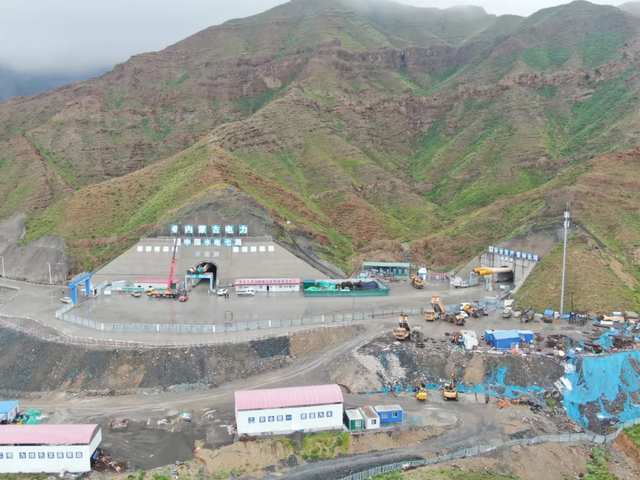

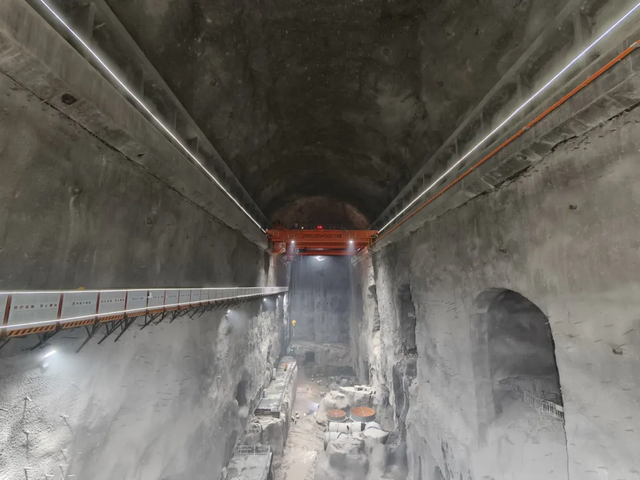

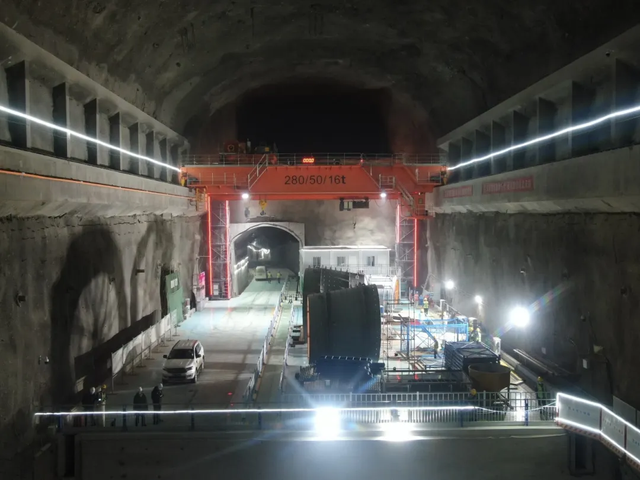

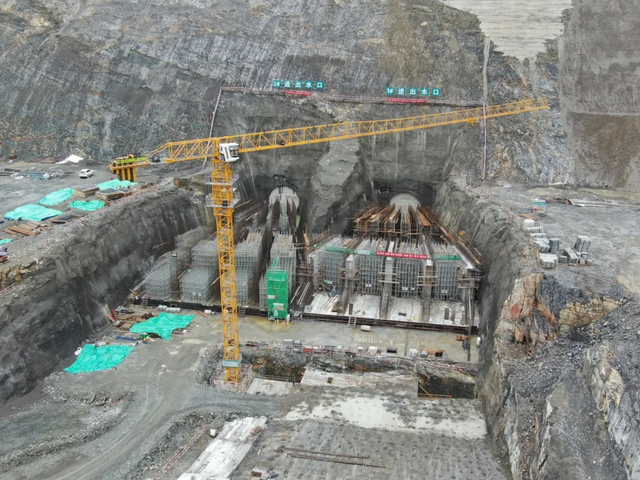

  8月8日上午,记者来到乌海抽水蓄能电站项目施工现场,乘车从交通洞向电站能量转换系统的“心脏”——地下厂房驶去。地下厂房位于上、下水库之间的山体内,包括主厂房、主变洞、尾水事故闸门室三大洞室及附属洞室,交通洞的尽头就是地下厂房的主厂房。主厂房长170米、宽25米、高53.8米,由安装间、主机间、副厂房组成,呈“一”字形布置,其内计划安装4台30万千瓦的立轴单级混流可逆式水泵水轮机组。

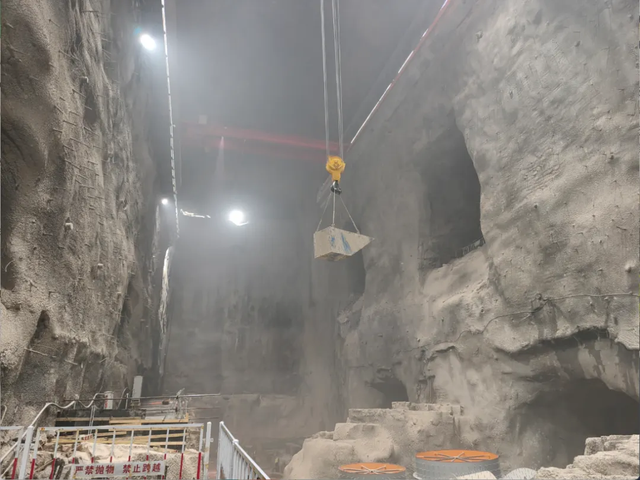

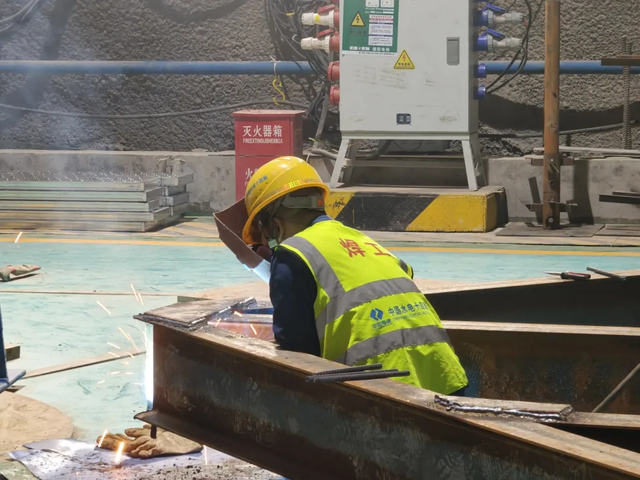

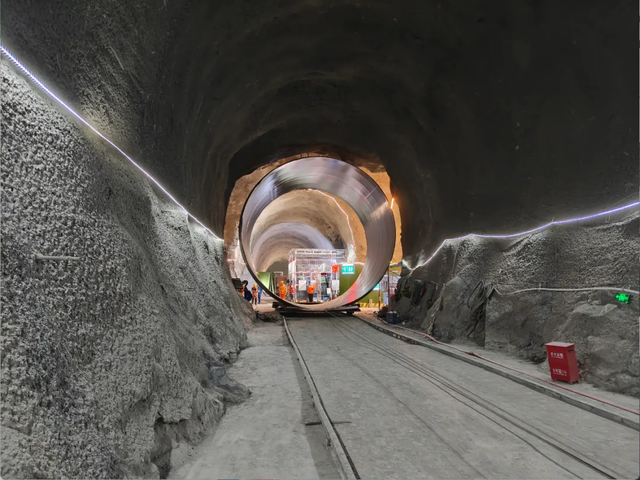

  走进主厂房安装间,焊花飞舞、机声隆隆,岩壁吊车梁上的桥式起重机络绎不绝地将物料向主机间吊运,下方的工人们在各作业区紧张有序地施工。

  内蒙古电力集团乌海抽水蓄能有限责任公司厂道项目部经理程键说:“目前,地下厂房已完成开挖施工,全面转入结构混凝土施工和机电设备安装阶段。主厂房正在进行钢筋安装、尾水管组焊等施工。按照计划,地下厂房预计8月中旬开始安装1号机组尾水管,12月完成首台机组座环蜗壳安装;预计2026年12月完成全部机组发电机层混凝土浇筑。”

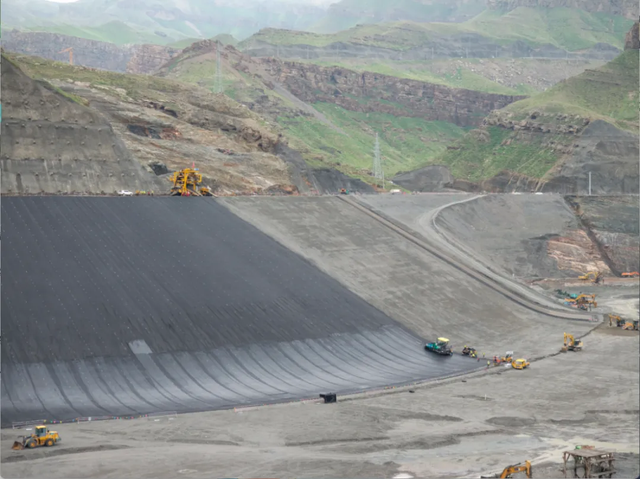

  从地下厂房出来后,乘车沿着依山开凿修建的Y2号公路向上水库驶去。穿过3号隧洞,视野豁然开朗,远处便是位于白石头沟内的下水库,从空中俯瞰,下水库库盆呈现“L”形。记者看到,库内斜坡上,主绞卷扬牵引台车、副卷扬牵引台车、沥青摊铺机、振动碾等工程机械“默契配合”,正在进行斜坡沥青混凝土防渗面板摊铺施工。

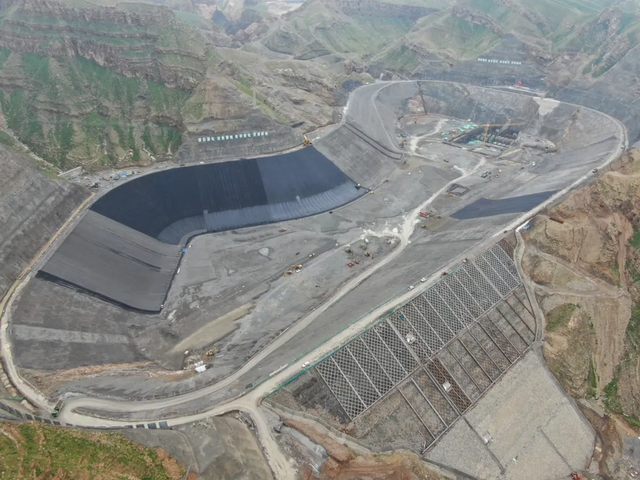

  下水库由主、副坝拦截河段成库,库容约为826万立方米,大坝为沥青混凝土面板堆石坝,正常蓄水位1225米,最大坝高71米,于2023年8月开工。

  目前,下水库已完成环库路高边坡开挖支护、库盆及进出水口开挖和坝体填筑等施工,正在进行库盆沥青混凝土防渗面板摊铺、进出水口和竖井混凝土浇筑等施工。按照计划,下水库预计2026年8月底完成沥青混凝土防渗面板摊铺施工,同年9月下闸蓄水。

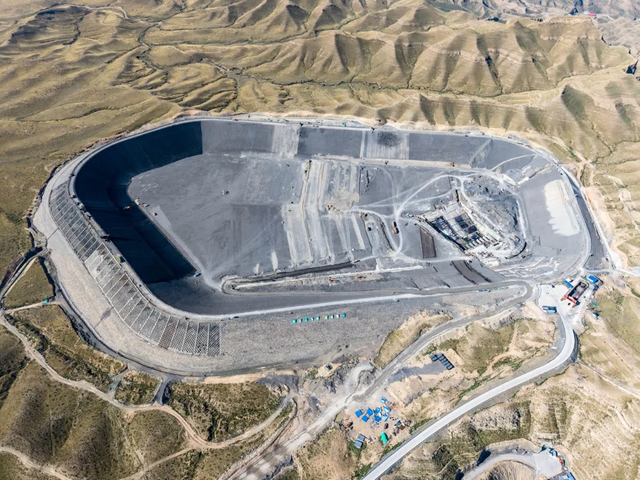

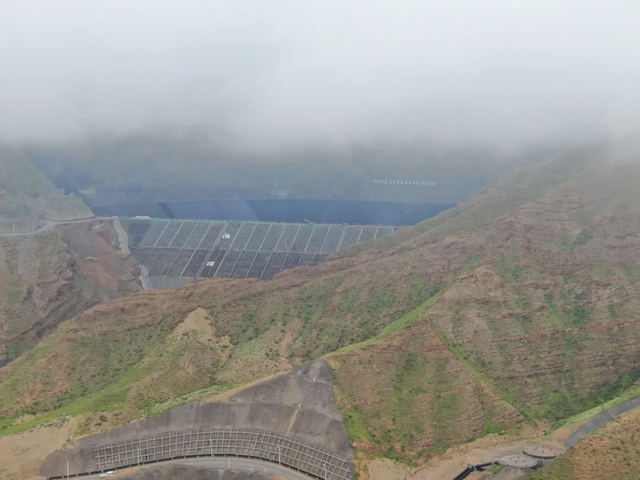

  乘车行驶到甘德尔山骆驼峰东侧,映入眼帘的是一个椭圆形的巨大库盆,它便是上水库。上水库库容约为874万立方米,大坝同样为沥青混凝土面板堆石坝,正常蓄水位1638米,最大坝高为45米,于2023年8月开工。

  目前,上水库已全面进入防渗体系施工阶段,正在进行沥青混凝土防渗面板摊铺、进出水口混凝土浇筑、引水系统斜井扩挖、压力钢管安装等施工。按照计划,上水库预计2026年8月完成沥青混凝土防渗面板摊铺施工,同年10月下闸蓄水。

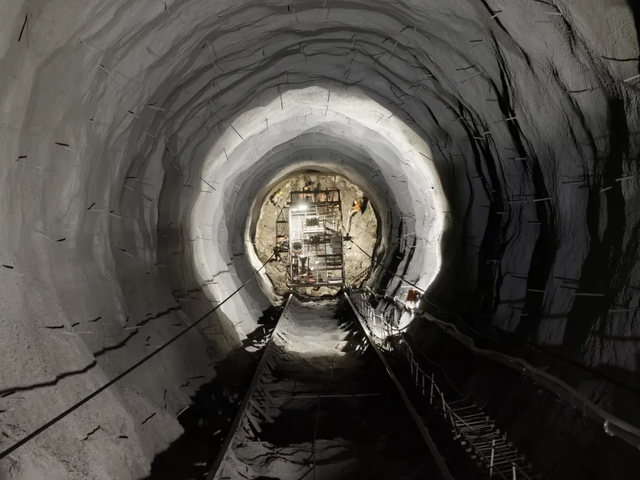

  作为电站输水系统重要组成部分的引水系统,正在进行上斜井压力钢管安装和下斜井开挖支护施工。按照计划,引水系统预计2025年年内完成两条上斜井压力钢管安装和两条下斜井开挖支护施工。

  乌海抽水蓄能电站建成投用后,将为内蒙古电网提供优质的调峰电力,有效改善电网供电质量,促进蒙西地区大规模风力、光伏发电并网消纳,每年最多可消纳新能源电量约26.77亿千瓦时,每年减少二氧化碳排放约85.05万吨、减少标煤消耗约35.86万吨,将为我市推动能源绿色低碳转型,为自治区实现“两率先”“两超过”目标、构建以新能源为主体的新型电力系统提供有力支撑。

编辑:朱国义

内蒙古新闻网版权与免责声明:

①凡本网注明“来源:内蒙古新闻网”的所有作品,版权均属于内蒙古新闻网,未经本网授权不得转载、摘编或利用其它方式使用上述作品。已经本网授权使用作品的,应在授权范围内使用,并注明“来源:内蒙古新闻网”。违反上述声明者,本网将追究其相关法律责任。

②凡本网注明“来源:XXX(非内蒙古新闻网)”的作品,均转载自其它媒体,转载目的在于传递更多信息,并不代表本网赞同其观点和对其真实性负责。

③如因作品内容、版权和其它问题需要同本网联系的,请在30日内进行。
